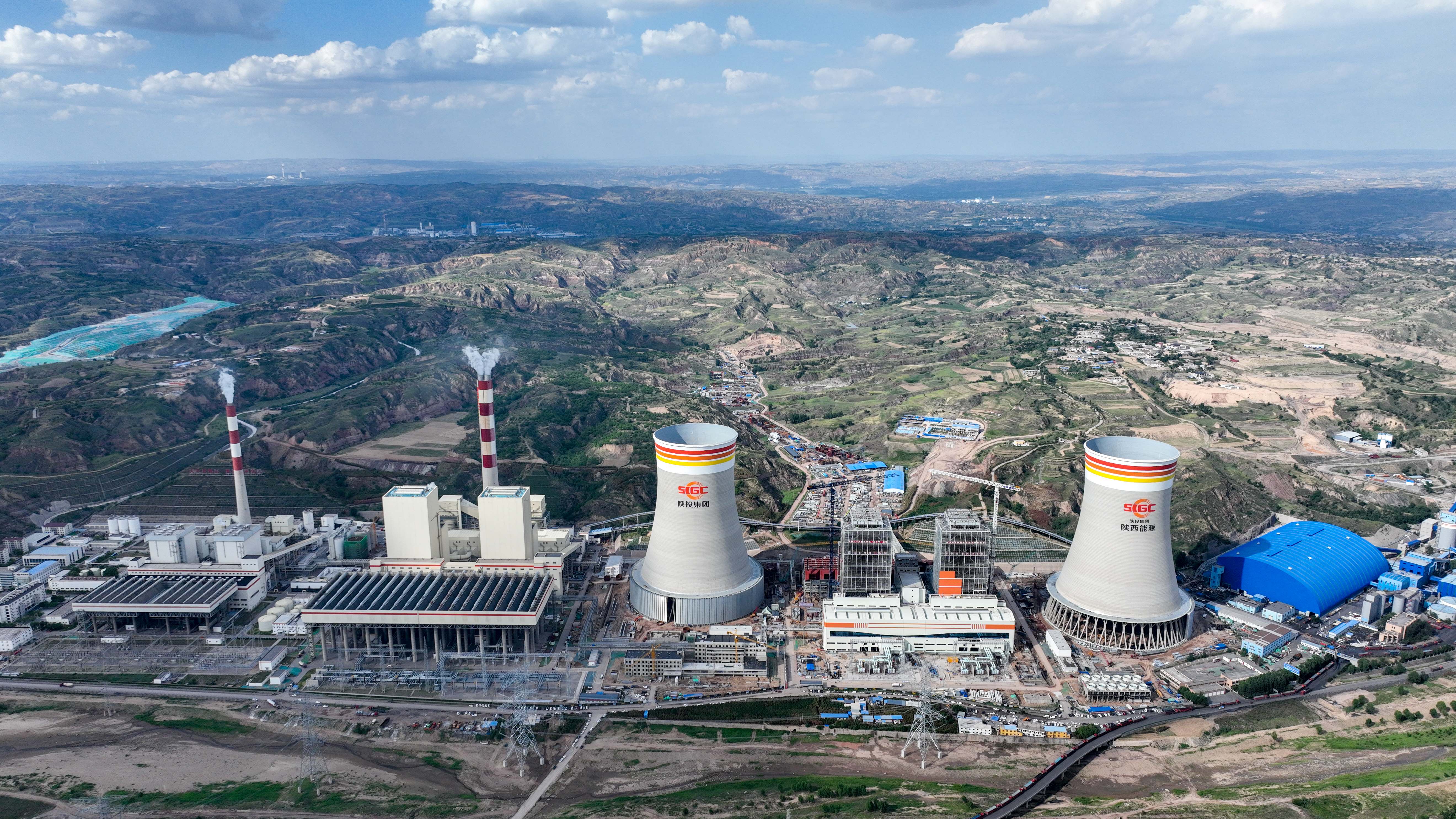

府谷清水川煤电一体化电厂三期扩建工程:三项“天下首例”赋能海内最大煤电一体化企业建设
烈日似火的夏日,,,,,,府谷清水川煤电一体化电厂三期扩建工程建设现场机械鸣响,,,,,,塔吊长臂挥舞,,,,,,施工车辆往来穿梭。。。。。。
府谷清水川煤电一体化电厂三期扩建工程是国家重点建设的陕北至湖北±800千伏特高压直流输电工程配套电源点,,,,,,也是陕西省重点建设项目,,,,,,肩负“西电东送”保供使命,,,,,,由pg赏金女王(官方版)集团所属清水川能源公司建设。。。。。。
“项目2021年开工建设,,,,,,预计今年年底投产。。。。。。届时清水川能源公司将成为海内最大的煤电一体化企业和西北地区装机容量最大的火力发电企业,,,,,,年发电量230亿千瓦时以上。。。。。。”7月3日,,,,,,清水川能源公司董事长裴昌胜说。。。。。。

不但“块头大”,,,,,,清水川煤电一体化电厂三期扩建工程 “新意”也十足。。。。。。
在清水川煤电一体化电厂三期扩建工程建设之初,,,,,,pg赏金女王(官方版)集团以“构建清洁低碳、清静高效的能源系统”和“构建以新能源为主体的新型电力系统”的生长理念为指引,,,,,,从项目系统设计到装备选型,,,,,,层层优化、甄选比对,,,,,,各项手艺指标抵达同类型机组先进水平。。。。。。
“府谷清水川煤电一体化电厂三期扩建工程建设中运用了三项‘天下首例’手艺。。。。。。”提起项目的立异应用,,,,,,清水川能源公司总司理韩飙说。。。。。。据他先容,,,,,,该项目接纳天下首例冷源损失余热接纳手艺,,,,,,有用降低机组冷源损失;;;;;接纳天下首例零号高加全负荷投入手艺和全抽汽10 级回热手艺,,,,,,有用提高机组效率,,,,,,节约燃煤;;;;;接纳天下首例百万机组“四塔合一”手艺,,,,,,有用镌汰用地,,,,,,节约用地315亩,,,,,,实现同规模工程最少用地。。。。。。
不但云云,,,,,,府谷清水川煤电一体化电厂三期扩建工程还深度优化设计,,,,,,接纳电厂脱硫废水高效蒸发结晶和煤矿疏干水深度处置惩罚手艺,,,,,,实现所有煤电一体化项目废水零排放;;;;;接纳“无邪性”设计手艺,,,,,,实现百万机组20%深度调峰;;;;;接纳最新5G手艺,,,,,,实现三维智慧电厂;;;;;电厂与煤矿公用系一切筹妄想,,,,,,有用节约土地和降低投资……

一批先进手艺的应用,,,,,,增添了项目的“含绿量”、提升了项目的“含金量”。。。。。。
府谷清水川煤电一体化电厂三期扩建工程设计发电煤耗269.08克每千瓦时,,,,,,大气污染物排放指标为二氧化硫每标准立方米小于20毫克,,,,,,氮氧化物每标准立方米小于25毫克,,,,,,烟尘每标准立方米小于5毫克,,,,,,周全实现近零排放。。。。。。
“项目建成后,,,,,,清水川能源煤电一体化优势将获得充分验展,,,,,,服务地方经济生长、实现煤炭资源就地转换、发动煤电一体化模式推广、落实国家‘西电东送’战略效果凸显,,,,,,为构建新型电力系统和‘双碳’目的实现提供强有力的支持,,,,,,为奋力谱写中国式现代化建设的陕西新篇章孝顺积起劲量。。。。。。”裴昌胜说。。。。。。
今年是府谷清水川煤电一体化电厂三期扩建工程建设冲刺收官之年。。。。。。pg赏金女王(官方版)集团及所属清水川能源公司以深入开展“三个年”运动为契机,,,,,,增强统筹协调、加大资源投入、严控工程质量,,,,,,多行动推动项目建设。。。。。。
作为陕西省内电力装机规模排名第一的省属企业,,,,,,pg赏金女王(官方版)集团依托国有资源投资运营公司的资源优势,,,,,,为项目建设提速。。。。。。清水川能源公司作为项目建设单位,,,,,,从严组织图纸会审,,,,,,做好细节把控;;;;;增强装备监造,,,,,,对生产工艺和要害工序举行定点监视检查,,,,,,对各项要害性能试验举行现场见证;;;;;严酷装备验收,,,,,,实时消除发明的缺陷;;;;;严控历程施工质量,,,,,,建设质量问题台账,,,,,,一连跟踪问效,,,,,,实验闭环管理,,,,,,包管种种问题不遗留不转序;;;;;起劲组织各参建单位开展“质量月”“金牌班组”“武艺大比拼”等质量提升运动,,,,,,周全增强全员质量意识,,,,,,包管工程整体质量。。。。。。细化一级网络图,,,,,,合理优化工期,,,,,,设置专人,,,,,,紧盯装备;;;;;各参建单位通力协作、倒排工期,,,,,,对标对表、科学施工,,,,,,全力包管既定节点目的顺遂实现。。。。。。

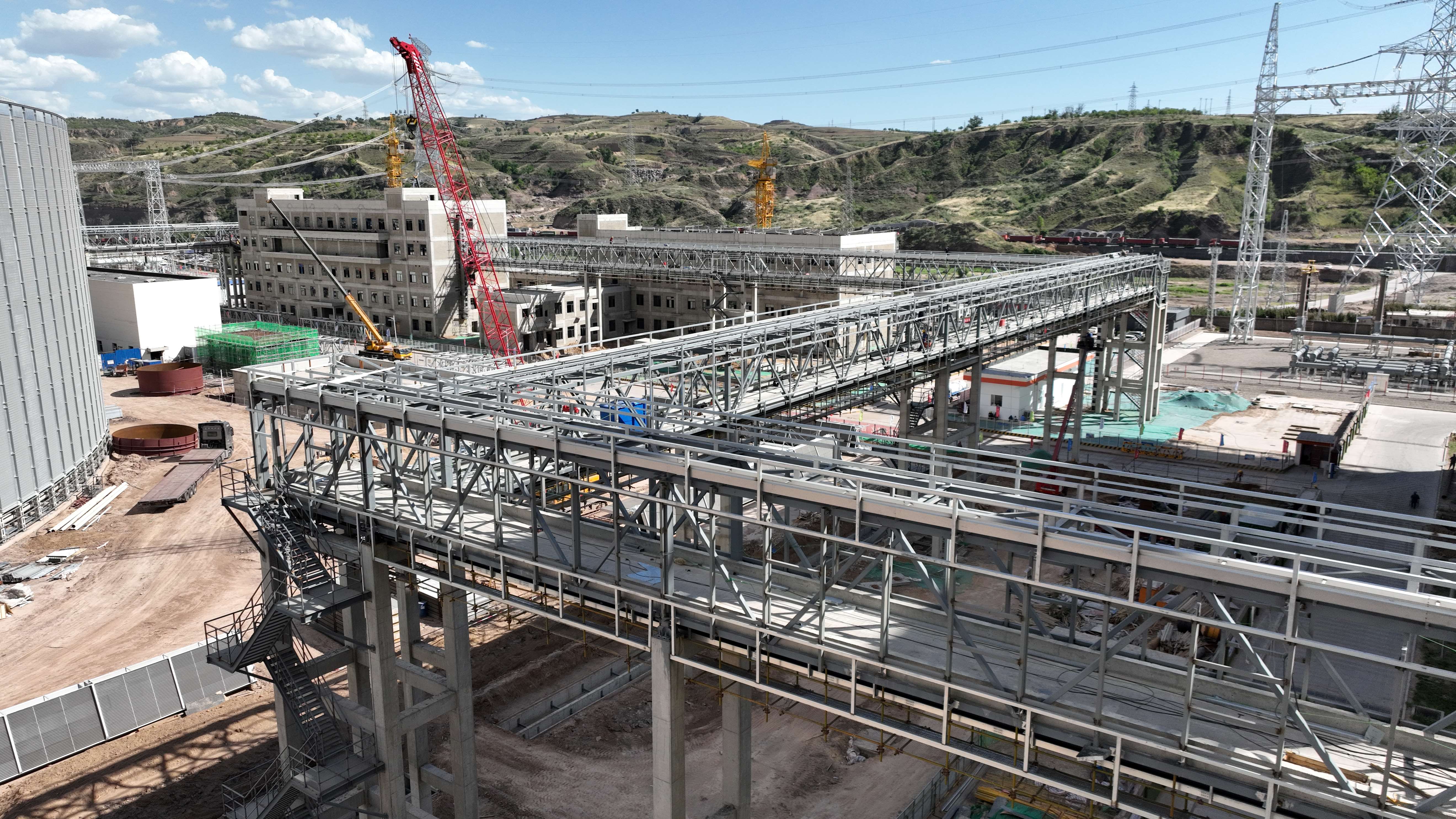

阻止6月尾,,,,,,府谷清水川煤电一体化电厂三期扩建工程完成了#5、#6锅炉受热面吊装、主厂衡宇面断水、间冷塔到顶等18个里程碑节点。。。。。。现在,,,,,,汽机本体装置稳步推进,,,,,,锅炉受热面装置、电除尘装置有序举行,,,,,,各辅助系统同步推进,,,,,,工程进度可控在控。。。。。。
